Erneuerung der Mischwasserkanalisation Lindenberg und abwassertechnische Erschließung Am Sportplatz 3-10

OT Oberweimar-Ehringsdorf | Gemeinschaftsprojekt der Stadt Weimar und des Kommunalservice Weimar, Bereich Abwasser

Beschreibung der Gesamtmaßnahme

Der Eigenbetrieb Kommunalservice Weimar, Bereich Abwasser, führt im Ortsteil Oberweimar die Erneuerung der öffentlichen Kanalisation am Lindenberg sowie die abwassertechnische Erschließung Am Sportplatz 3–10 durch. Am Lindenberg wird der vorhandene Kanal im Bereich des Gehweges erneuert. Dabei wird die Leistungsfähigkeit des Kanals in Teilabschnitten durch eine Nennweitenvergrößerung erhöht, um die Voraussetzungen zu schaffen, anschließend die abwassertechnische Erschließung Am Sportplatz 3–10 umzusetzen.

Lindenberg

Lindenberg (Archivbild)

Im Zusammenhang dieser Gemeinschaftsmaßnahme verbreitert die Stadt Weimar am Lindenberg den bestehenden Gehweg, erneuert die Straßenbeleuchtung und verlegt ein Leerrohr für die Breitbandversorgung. Weiterhin plant die Stadt Weimar perspektivisch (frühestens ab 2026) die grundhafte Erneuerung der Straße Am Sportplatz. Die dahingehenden Planungen haben 2024 begonnen.

Am Sportplatz

Am Sportplatz (Archivbild)

Im Zuge der Baudurchführung werden zum Teil Trassierungsänderungen an weiteren Leitungsmedien vorgenommen. Die Erreichbarkeit der Anliegerstraßen Baumschulenweg und Am Sportplatz ist durch eine errichtete Baustraße auf dem Gelände der zukünftigen Sportplatzerweiterung ständig gewährleistet.

Aufgrund der Komplexität und der Größe des Projekts laufen die Arbeiten über zwei Jahresscheiben – von der Jahresmitte 2024 bis zur Jahresmitte 2026. Die Umsetzung erfolgt in mehreren Bauabschnitten, die wiederum in Unterabschnitte unterteilt sind, um die mit der Baudurchführung verbundenen Einschränkungen für die Anlieger zu minimieren. Erst nach Abschluss der Arbeiten in einem Bau-/Teilabschnitt werden die Arbeiten im nachfolgenden Bau-/Teilabschnitt aufgenommen.

Am 22. Juli 2024 haben die Bauarbeiten des ersten von drei Bauabschnitten der Komplexbaumaßnahme des Kommunalservice Weimar, des Tiefbauamtes und der Energienetze Weimar GmbH am Lindenberg begonnen.

Federführend durch den Eigenbetrieb Kommunalservice Weimar wurde die Mischwasserkanalisation im Gehweg erneuert. Im Auftrag der Stadt Weimar erfolgte zudem die Erneuerung der Straßenbeleuchtung sowie die Verbreiterung des vorhandenen Gehweges. Ferner haben die Energienetze Weimar GmbH diverse Um- und Neuverlegungen von Versorgungsleitungen umgesetzt.

Der 1. Bauabschnitt erstreckte sich von der Hausnummer 4 am Lindenberg bis einschließlich dem Einmündungsbereich zum Baumschulenweg und war planmäßig bis Jahresende 2024 vorgesehen. Die EUROVIA Verkehrsbau GmbH erhielt im Rahmen des Vergabeverfahrens den Zuschlag zur Ausführung der Bauleistungen.

Zunächst wurde eine Baustraße auf dem Gelände der zukünftigen Sportplatzerweiterung hergestellt, um die Erreichbarkeit der Anliegerstraße Baumschulenweg weiterhin zu gewährleisten. Anschließend konnte die Verkehrssicherung am Lindenberg einschließlich der Sperrung der Einmündung zum Baumschulenweg eingerichtet werden.

Die zweistreifige Verkehrsführung auf der B 7 blieb – geschwindigkeitsbeschränkt auf Tempo 30 – während der gesamten Zeit bestehen. Während der Umsetzung des 1. Bauabschnitts war die Einmündung zum Baumschulenweg gesperrt. Die Fußgängerführung erfolgte am Baubereich vorbei, wobei die fußläufige Erreichbarkeit der Anlieger zu ihren Grundstücken jederzeit gewährleistet blieb. Auch die Erreichbarkeit für die Rettungsdienste war im Zuge der Baudurchführung ständig gesichert.

Die Ausführung der Restleistungen im 1. Bauabschnitt wurde am 20.01.2025 fortgeführt, musste jedoch witterungsbedingt am 04.02.2025 für etwa drei Wochen erneut unterbrochen werden. Seit dem 24.02.2025 liefen die Arbeiten wieder an. Der Abschluss der Arbeiten erfolgte Anfang April 2025.

Nachdem die Baumaßnahme im 1. Bauabschnitt zur Erneuerung der Mischwasserkanalisation am Lindenberg am 4. April 2025 abgeschlossen werden konnte, begannen Ende April 2025 die Arbeiten im 2. Bauabschnitt. Das geplante Bauende für den 2. Bauabschnitt ist bis Ende April 2026 vorgesehen. Eine witterungsbedingte Unterbrechung der Bauleistungen in den Wintermonaten ist eingeplant.

Zunächst wurden Instandsetzungsarbeiten und Maßnahmen zur Reduzierung der Staubentwicklung an der Baustraße auf dem zukünftigen Sportplatzgelände Am Lindenberg durchgeführt. Diese Baustraße dient auch im 2. Bauabschnitt wieder als Umfahrung bei Sperrungen des Einmündungsbereiches zwischen der B7 und dem Baumschulenweg oder der Anliegerstraße Am Sportplatz. Dabei kam es zeitweise zu Verkehrsbehinderungen im Bereich der Anschlüsse der Baustraße an die Anliegerstraßen Baumschulenweg und Am Sportplatz.

Im Anschluss daran erfolgten die noch ausstehende Erneuerung der Straßenbeleuchtung und die Verbreiterung des Gehweges zwischen der Straße Am Waldschlößchen und Lindenberg Nr. 4. Kanalbauarbeiten fanden in diesem Bereich nicht statt.

Daran anschließend starteten die Arbeiten zur Erneuerung der Kanalisation ab dem Baumschulenweg bis zur Straße Am Sportplatz in Teilabschnitten. Erst nach Abschluss der Bauleistungen in einem Teilabschnitt erfolgen die Arbeiten im nächsten Abschnitt. Parallel dazu werden die Straßenbeleuchtung erneuert, der Gehweg erneuert und verbreitert sowie verschiedene Versorgungsleitungen verlegt bzw. umgelegt.

Der Verkehr der Bundesstraße 7 wird im nahen Baustellenumfeld weiterhin unter Reduzierung der Fahrstreifenbreite in beiden Richtungen mit Tempo 30 an der Baustelle vorbeigeführt. Fußgänger werden über einen Notweg nahe der Bundesstraße am Baustellenbereich vorbeigeleitet.

Die Erreichbarkeit der Privatgrundstücke mit dem Pkw ist während der Arbeiten stark eingeschränkt. Ersatzstellflächen für Anlieger stehen sowohl im nahen Baustellenumfeld als auch auf dem Baustelleneinrichtungsplatz auf dem zukünftigen Sportplatzgelände Am Lindenberg zur Verfügung.

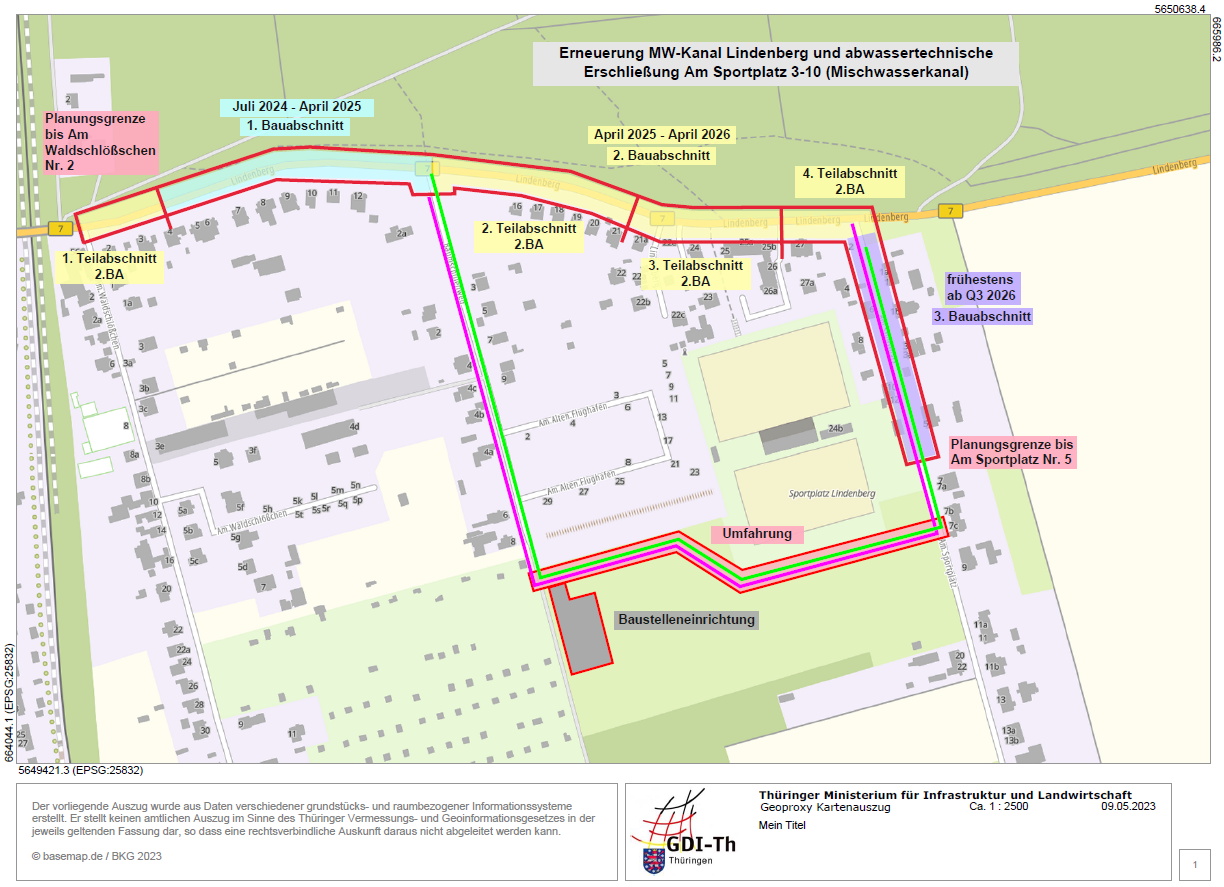

Wechsel der Bauunterabschnitte am Lindenberg
Bauabschnitte

Am Lindenberg werden die Bauleistungen im 1. und 2. Teilabschnitt des 2. Bauabschnitts mit Ausnahme der Wiederherstellung der Grünanlagen in der 36. KW abgeschlossen. Anschließend erfolgt in der 37. KW frühestens ab dem 10.09.2025 der Umbau der Verkehrssicherung. Dabei wird die Verkehrsbeziehung zwischen der B7 und dem Baumschulenweg wieder für den Verkehr freigegeben und die Verkehrssicherung ab dem Baumschulenweg bis Lindenberg Haunummer 21 zurückgebaut. Anschließend wird die Verkehrssicherung ab Lindenberg Hausnummer 21 bis zur Anliegerstraße Am Sportplatz errichtet. Dabei wird die Verkehrsbeziehung zwischen der B7 und der Anliegerstraße Am Sportplatz getrennt. Zur Erreichbarkeit der Anliegerstraße Am Sportplatz steht die Umleitungsführung ab der B7 über den Baumschulenweg und der provisorischen Verbindungsstraße auf dem zukünftigen Sportplatzgelände Am Lindenberg zur Verfügung.

Der Verkehr der Bundesstraße 7 wird im nahen Baustellenumfeld unter Reduzierung der Fahrstreifenbreite in beiden Richtungen mit reduzierter Geschwindigkeit auf Tempo 30 an der Baustelle vorbeigeführt. Die Fußgänger werden über einen Fußgängernotweg nahe der Bundesstraße um den Baustellenbereich geleitet. Eine Ersatzhaltestelle für die Bushaltestelle Lindenberg in Fahrtrichtung Süßenborn wird an der B7 etwa auf Höhe Lindenberg Hausnummer 18 eingerichtet. Über weitere Einschränkungen des Verkehrs wird der Kommunalservice Weimar rechtzeitig im Vorfeld über die Presse und dem Webauftritt informieren. Über temporäre Einschränkungen der Erreichbarkeit der Privatgrundstücke mit dem Pkw wird der Kommunalservice Weimar bzw. die Bauleitung des ausführenden Bauunternehmens die betroffenen Anlieger direkt informieren. Wir sind bemüht die Dauer der Einschränkungen so kurz wie möglich zu halten. Die Erreichbarkeit der Rettungsdienste wird dauerhaft gewährleistet.
