Entwässerung Rosa-Luxemburg-Siedlung

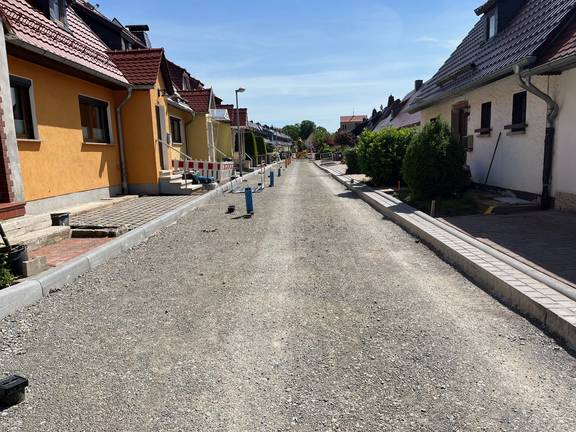

Bautenstand Juni 2026Bautenstand Juni 2026Bautenstand Juni 2026 ©Kommunalservice WeimarBautenstand Juni 2026 ©Kommunalservice Weimar

Der Kommunalservice Weimar, Bereich Abwasser, plant zur Verbesserung der Entwässerungssituation in der Rosa-Luxemburg-Siedlung Schöndorf die Errichtung eines modifizierten Trennsystems. Hierbei wird zusätzlich zu den zu erneuernden Mischwasserkanälen ein Regenwasserkanal gebaut, der das Niederschlagswasser so weit wie möglich aufnimmt und somit das zur Kläranlage führende Kanalsystem entlastet.

Bautenstand Juni 2026 (Sachstandsbericht)

Siedlung Schöndorf 2.BA 2.TA - Georg-Schumann-Straße: grundhafte Erneuerung Straße, Errichtung modifiziertes Abwassertrennsystem, Erneuerung TWL, Gas und Strom | Weimar OT Schöndorf

Gemeinschaftsvorhaben der Stadt Weimar, des Kommunalservice Weimar, des Wasserversorgungszweckverband Weimar und der Energienetze Weimar GmbH & Co. KG

Die Arbeiten in der Georg-Schumann-Straße zur Erneuerung der Trinkwasser-, Gas- und Stromleitung sowie zur grundhaften Erneuerung der Straße und der Errichtung eines modifizierten Abwassertrennsystems nähern sich dem Ende entgegen. Auf etwa der Hälfte des Baubereichs sind die Vorbereitungen zum Einbau des Asphaltes bereits abgeschlossen. In der zweiten Hälfte werden in der 24.KW die Leitungsbauarbeiten abgeschlossen, so dass anschließend ebenfalls die grundhafte Erneuerung der Straße mit der Herstellung der Borde, der Rinne und des Straßenoberbaus erfolgen kann. Ende Juni erfolgt der Einbau des Asphaltes auf der Gesamtstrecke mit einer Länge von ca. 200 m. Im Anschluss werden die an die Straße unmittelbar angrenzenden Oberflächen der Privatgrundstücke, die im Zuge des Leitungs- und Straßenbaus aufgebrochen werden mussten, als Restleistung wieder hergestellt.

Die Fortführung der Erneuerungsarbeiten in der Siedlung Schöndorf mit dem 3.BA 1.TA (oberes Drittel der Emanuel-Wurm-Straße, gesamte Theodor-Neubauer-Straße, sowie die Edith-Stein-Straße bis zum Sportplatz) erfolgt frühestens ab dem Frühjahr 2027. Ob und in welchem Umfang sich sämtliche Vorhabensträger des 2.BA auch im 3.BA an den Erneuerungsarbeiten beteiligen ist noch nicht abschließend geklärt.

Weitere Informationen (Kommunalservice Weimar)

1. Liselotte-Herrmann-Straße

Die Arbeiten in der Liselotte-Herrmann-Straße werden am 09.12.2022 abgeschlossen und die Straße für den öffentlichen Verkehr freigegeben. Im Rahmen der Arbeiten wurden ein Regenwasserkanal DN 900, ein Schmutzwasserkanal DN 400, die Trinkwasserhauptleitung sowie diverse Hausanschlüsse erneuert. Aufgrund der Leitungsarbeiten wurde die Fahrbahn komplett neu hergestellt.

2. Rosa-Luxemburg-Platz und Franz-Mehring-Straße

Die Arbeiten im Bereich des Rosa-Luxemburg-Platzes zur Herstellung des Regenwasserkanals DN 500 und des Schmutzwasserkanals DN 400 erfolgen witterungsabhängig bis Mitte der 51.KW. Diese Arbeiten werden voraussichtlich im Februar 2023 fortgesetzt und bis April 2024 abgeschlossen. In der kurzen Winterpause bleibt die Straße für Fahrzeuge gesperrt. Der Leitungsgraben wird verfüllt.

Franz-Mehring-Straße: Die Franz-Mehring-Straße zwischen Rosa-Luxemburg-Platz und Max-Reichpietsch-Straße ist gegenwärtig kein Baufeld und für den öffentlichen Verkehr befahrbar. Die Arbeiten in diesem Bereich beginnen voraussichtlich im März 2023 und werden ca. 6 bis 8 Wochen dauern.

3. Max-Reichpietsch-Straße

Im Rahmen der Arbeiten wurden ein Regenwasserkanal DN 300, ein Schmutzwasserkanal DN 200 und die Trinkwasserhauptleitung jeweils auf einer Länge von ca. 100 m erneuert. Weiterhin wurden die ersten Hausanschlüsse neu hergestellt. Bis Mitte der 50.KW wird die Straße provisorisch mit einer Frostschutzschicht befestigt und ein provisorischer Gehweg im Fahrbahnbereich in einer Breite von 1,0 bis 1,2 m hergestellt. Der Gehweg wird bituminös befestigt. Die Max-Reichpietsch-Straße bleibt in der kurzen Winterpause für Fahrzeuge (außer Entsorgung) gesperrt. Ab Februar 2023 werden die Arbeiten in der Max-Reichpietsch-Straße witterungsabhängig wieder aufgenommen. Es werden die restlichen ca. 25 m Regen- und Schmutzwasserkanal, die Regenwasser- und Schmutzwasserhausanschlüsse sowie bei geeigneten Außentemperaturen die Trinkwasserhausanschlüsse hergestellt. Zum Abschluss der Arbeiten erfolgt der Straßenbau.
