Ausbau Ettersburger Straße

Mit der nun erfolgenden Verkehrsfreigabe ist die Gemeinschaftsmaßnahme abgeschlossenMit der nun erfolgenden Verkehrsfreigabe ist die Gemeinschaftsmaßnahme abgeschlossenMit der nun erfolgenden Verkehrsfreigabe ist die Gemeinschaftsmaßnahme abgeschlossen ©INGENIEURGESELLSCHAFT PEUKER & NEBEL mbHMit der nun erfolgenden Verkehrsfreigabe ist die Gemeinschaftsmaßnahme abgeschlossen ©INGENIEURGESELLSCHAFT PEUKER & NEBEL mbH

Gemeinschaftsmaßnahme Ausbau Ettersburger Straße von der Kreuzung Ernst-Thälmann-Straße/ Fuldaer Straße/ Schopenhauerstraße bis über die Kreuzung Rießnerstraßestraße einschließlich Teilstück Fuldaer Straße bis Florian-Geyer-Straße

Beschreibung der Baumaßnahme

Die Stadt Weimar hat als Gemeinschaftsmaßnahme mit dem Kommunalservice Weimar, Bereich Abwasser und der ENWG Energienetze Weimar GmbH & Co.KG den Ausbau der Ettersburger Straße geplant. Aufgrund Ihrer Komplexität wurde die Maßnahme in 4 Bauabschnitte unterteilt. Die Maßnahme wird von der Ernst-Thälmann-Straße in Richtung Norden umgesetzt.

1. BA | Fuldaer Straße bis zur Florian-Geyer-Straße
Bauzeit: August 2022 bis April 2023

2. BA, 1.TA | Ettersburger Straße von E.-Thälmann-Straße bis Straße Hinter dem Bahnhof
Bauzeit: April 2023 bis November 2023

2. BA, 2.TA | Straße Hinter dem Bahnhof bis südlich Kreuzung Rießnerstraße
Bauzeit: April 2024 bis Dezember 2024

3. BA | Ettersburger Straße – Ettersburger Str. – Kreuzung Rießnerstraße/Ettersburger Str. bis Bushaltestelle Ettersburger Straße (Ostseite)

Bauzeit: April 2025 bis Dezember 2025

Übersichtskarte Bauabschnitte
Übersicht Lageplan 1 Entwurf
Übersicht Lageplan 2 Entwurf


Pressemitteilung vom 19.12.2025:Bauarbeiten an Ettersburger Straße abgeschlossen


Die Umsetzung der Gesamtbaumaßnahme erfolgt mit Mitteln der Stadt Weimar, der Städtebauförderung sowie mit Mitteln aus dem Landesförderprogramm Kommunale Verkehrsinfrastruktur (KVI).




3.   Bauabschnitt

Im Rahmen des 3. Bauabschnitts (BA) wird die Kreuzung der Ettersburger Straße mit der Rießnerstraße sowie der nördliche Anschluss bis zur Bushaltestelle Ettersburger Straße (Ostseite) umfassend erneuert. Geplant sind die Erneuerung der Fahrbahnen, Gehwege und Nebenanlagen sowie der Straßenbeleuchtung.

Im Zuge einer Gemeinschaftsmaßnahme mit dem Kommunalservice Weimar (Bereich Abwasser), der ENWG Energienetze Weimar GmbH & Co. KG und dem Wasserversorgungszweckverband Weimar werden zudem die Ver- und Entsorgungsanlagen saniert bzw. angepasst. Auch Telekommunikationsunternehmen, insbesondere die 1&1 Versatel Deutschland GmbH, werden Arbeiten an ihren Kabelsystemen durchführen.

Nach öffentlicher Ausschreibung des 3.BA wurden die Bauleistungen (Straßen- und Leitungsbau) an die Firma EUROVIA Verkehrsbau GmbH, NL Weimar vergeben. Die Arbeiten im Bereich Kreuzung Ettersburger Straße/ Rießnerstraße (1.Bauphase) wurden in der 18.KW aufgenommen.

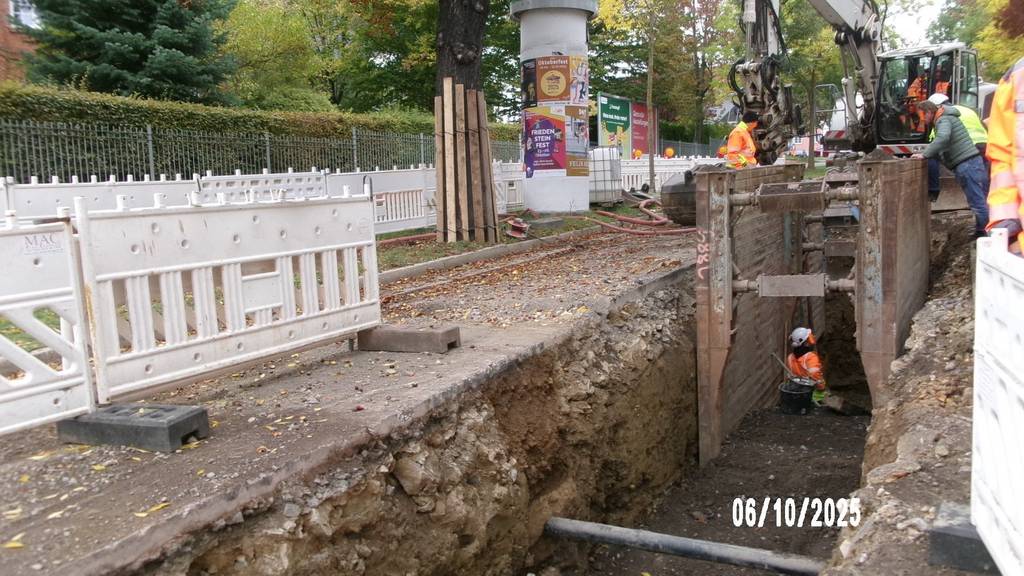

Aufgrund von verschiedenen Mehr- und Zusatzleistungen, vor allem im unterirdischen Bauraum bei den leitungsgebundenen Medien, konnte die 1.Bauphase nicht, wie geplant, im August 2025 abgeschlossen werden.

Die Freigabe der ersten Bauphase – Kreuzungsabschnitt Rießnerstraße in Richtung Ost – West und Ettersburger Straße in Richtung Süden - konnte am 12.09.2025 wieder für den öffentlichen Verkehr erfolgen.

Mit den Bauarbeiten in der 2. Bauphase – nördlicher Kreuzungsarm der Ettersburger Straße bis zur Bushaltestelle Ettersburger Straße (Ostseite) – konnte am 15.09.2025 begonnen werden. Der Abschluss ist hier bis Ende des Jahres 2025 geplant.

Fertige 1. Bauphase
Baustelle 2. Bauphase

Verkehrsführung und Bauphasen:

Die Maßnahme erfordert eine Vollsperrung der Kreuzung. Um die Sperrung nicht über den gesamten Bauzeitraum auszudehnen und die Verkehrseinschränkungen für Weimar zu minimieren, ist der 3. Bauabschnitt in zwei Bauphasen unterteilt:

  • 1. Bauphase:
    baulich abgeschlossen
  • 2. Bauphase:
    Nach Fertigstellung der Arbeiten in der 1. Bauphase beginnt die 2. Bauphase. Diese umfasst die nördliche Einmündung der Ettersburger Straße bis zur Bushaltestelle Ettersburger Straße (Ostseite). Der Bereich der 1. Bauphase wird wieder für den öffentlichen Verkehr freigegeben. Die Kreuzung wird bis auf den nördlichen Kreuzungsarm wieder befahrbar sein. Der Einkaufsmarkt Lidl ist dann nur noch über die südliche Zufahrt erreichbar. Jedoch wird die Zufahrt aus Richtung Westen von der Rießnerstraße (Links abbiegen) in die Mattstedter Weiden und somit auf den Parkplatz des Einkaufsmarktes erlaubt.Die Ettersburger Straße aus Richtung Norden bleibt weiterhin voll gesperrt.
    Im Bereich Carglass werden 3 Bäume als Ersatzpflanzungen für die im 2. Bauabschnitt notwendig gewordenen Fällungen neu gepflanzt.

Verkehrs- und Umleitungsregelungen:

Die Fußgängerführung wird durch wechselseitige Gehwegnutzungen sichergestellt. In Ost-West-Richtung kann in der 2. Bauphase die Fußgängerführung nur südlich der Kreuzung erfolgen. Aufgrund des beengten Baufeldes der 2. Bauphase durch ein zu flachliegendes Kabelpaket der Telekom, welches separat gesichert werden muss, kann keine Querung der Ettersburger Straße über die Nordseite erfolgen.

Der Radverkehr in kann über über die Straße Mattstedter Weiden erfolgen. Zusätzlich steht für Radfahrer die während der Baumaßnahme als Einbahnstraße beschilderte Hans-Eiden-Straße in beiden Richtungen zur Verfügung.

Die überörtliche Umleitung erfolgt über die nordwestliche Ortsumgehung und wird entsprechend ausgeschildert. Innerstädtisch bleibt die Friedrich-Ebert-Straße/ Buttelstedter Straße als Nord-Süd-Verbindung geöffnet.

Änderungen im öffentlichen Personennahverkehr (Stadtbuslinien) aufgrund der Vollsperrung der Kreuzung werden separat von der Stadtwirtschaft Weimar GmbH, Bereich Verkehr, bekannt gegeben.

Institution / Unternehmen Ansprechpartner Zuständigkeit
Stadt Weimar
Dez. III Bauen und Stadtentwicklung
Tiefbauamt, Abt. Straßen und Brücken
Frau Kühn
Tel.: 03643 / 762 732
tiefbau@stadtweimar.de
Auftraggeber
Verkehrsanlagen, Straßenbeleuchtung
Eigenbetrieb Kommunalservice Weimar,
Bereich Abwasser
Industriestraße 14, 99427 Weimar
Herr Schmerler
Tel.: 03643 / 4341-537
info@ks-weimar.de
Auftraggeber / Oberbauleitung
Abwasserkanalisation
ENWG Energienetze Weimar GmbH & Co.KG
Industriestraße 14, 99427 Weimar
Herr Pause
Tel.: 03643 / 4341-690
netze@enwg-weimar.de
Auftraggeber
Elektro-/ Gas-/ Fernmeldeleitungen
Wasserversorgungszweckverband Weimar
Friedensstraße 42, 99423 Weimar
Herr Exner
Tel.: 03643/ 7444 400
info@wasserversorgung-weimar.de
Auftraggeber
Trinkwasser
GU KELLNER TELECOM GmbH
NL Dresden
Sachsenallee 22, 01723 Kesselsdorf
Herr Kollasch
Tel.: 035204 /42-650
dresden@kellner.de
Auftraggeber
1&1 Versatel Deutschland GmbH Glasfasernetz
Ingenieurgesellschaft Peuker & Nebel mbH
Industriestraße 1, 99427 Weimar
Herr Hobein
Tel.: 03643 / 748123
T.Hobein@peuker-nebel.de
Planung / Koordinierung / Bauüberwachung
EUROVIA Verkehrsbau GmbH, NL Weimar
Im Gewerbepark 28 - 30, 99441 Umpferstedt
Herr Herrmann
Tel.: 03643 / 237 - 0
weimar@eurovia.de
Bauausführung
3. Bauabschnitt FGL 03 Straßen- und Leitungsbau

Pläne und Kartenansichten

Der 1. Bauabschnitt in der Fuldaer Straße konnte bis auf wenige Restleistungen (Fahrbahnmarkierung, Grundstückszufahrt) im Februar 2023 fertig gestellt werden.
Bestand vor Baubeginn
Der 1. Bauabschnitt in der Fuldaer Straße konnte bis auf wenige Restleistungen (Fahrbahnmarkierung, Grundstückszufahrt) im Februar 2023 fertig gestellt werden.
Bestand vor Baubeginn

2.   Bauabschnitt, 2. Teilabschnitt

Der 2. Bauabschnitt (2. BA), 2. Teilabschnitt (2. TA), von der Einmündung der Straße Hinter dem Bahnhof bis südlich der Kreuzung Ettersburger Straße/ Rießnerstraße konnte im Dezember 2024 nach Abschluss der Umbauarbeiten wieder für den Verkehr freigegeben werden. Die verbleibenden Restleistungen, wie Markierungsarbeiten und Baumpflanzungen, werden je nach Witterungsbedingungen 2025 ausgeführt.

Die neue Straßenbeleuchtung in der Straße Hinter dem Bahnhof wurde zum Jahresende ebenfalls in Betrieb genommen.


Lageplan Verkehrsanlage 2.BA, 2.TA (PDF)
Lageplan Beleuchtungsanlage

Der 1. Bauabschnitt in der Fuldaer Straße konnte bis auf wenige Restleistungen (Fahrbahnmarkierung, Grundstückszufahrt) im Februar 2023 fertig gestellt werden.
Blick Richtung Kreuzung Ettersburger Straße/ Rießnerstraße

Der 1. Bauabschnitt in der Fuldaer Straße konnte bis auf wenige Restleistungen (Fahrbahnmarkierung, Grundstückszufahrt) im Februar 2023 fertig gestellt werden.
Die neue Straßenbeleuchtung in der Straße Hinter dem Bahnhof wurde zum Jahresende ebenfalls in Betrieb genommen.


2.   Bauabschnitt, 1. Teilabschnitt

Der 2.BA, 1.TA mit Beginn in der Ernst-Thälmann-Straße bis zur Etterburger Straße / Einmündung Straße Hinter dem Bahnhof konnte im November 2023 fertig gestellt werden.

Lageplan 2. BA, 1.TA Ausführung

Nach Inbetriebnahme der Lichtsignalanlage Ettersburger Straße/Fuldaer Straße wurde der Verkehr in der Ettersburger Straße zwischen Schopenhauerstraße und Hinter dem Bahnhof für den Verkehr wieder freigegeben.
Kreuzung Ettersburger Straße / Schopenhauerstraße

1.   Bauabschnitt

Der 1. Bauabschnitt in der Fuldaer Straße wurde im Februar 2023 fertig gestellt.

Lageplan 1. BA Ausführung

Der 1. Bauabschnitt in der Fuldaer Straße konnte bis auf wenige Restleistungen (Fahrbahnmarkierung, Grundstückszufahrt) im Februar 2023 fertig gestellt werden.
Der 1. Bauabschnitt in der Fuldaer Straße wurde im Februar 2023 fertig gestellt.

Bei Änderungen und wichtigen Mitteilungen zum Bau und für die Anlieger erfolgt zeitnah die entsprechend Information bzw. Aktualisierung der Website.
